二公司陸豐核電項目沉箱預制完成
- 2016/01/25 13:43:00
- 來源:中交四航局
- 作者:劉哲
- 2060次閱讀
1月23日,四航局二公司承建的陸豐核電項目重件碼頭沉箱預制完成。
該工程合同工期501天,建設范圍包括1個重件碼頭、442.81米碼頭防波堤、巡邏艇碼頭、582.43米廠區西防波堤、港池航道疏浚與導助航標志、重件碼頭與廠區道路連接段及碼頭附屬設施等。

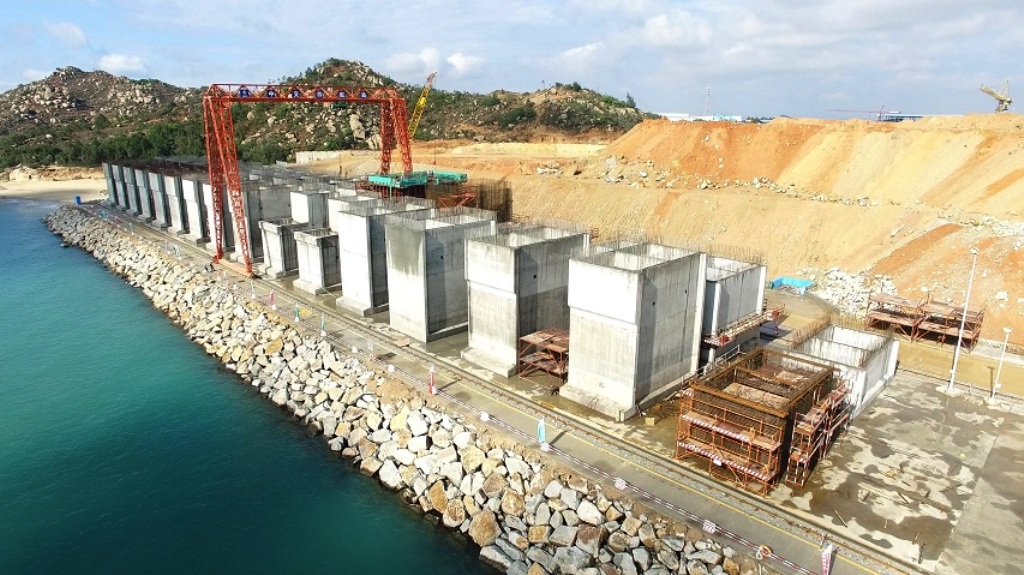

該項目重件碼頭全長138米,共需要預制31件沉箱。歷時100天整,該項目沉箱預制工作全部順利完成。
